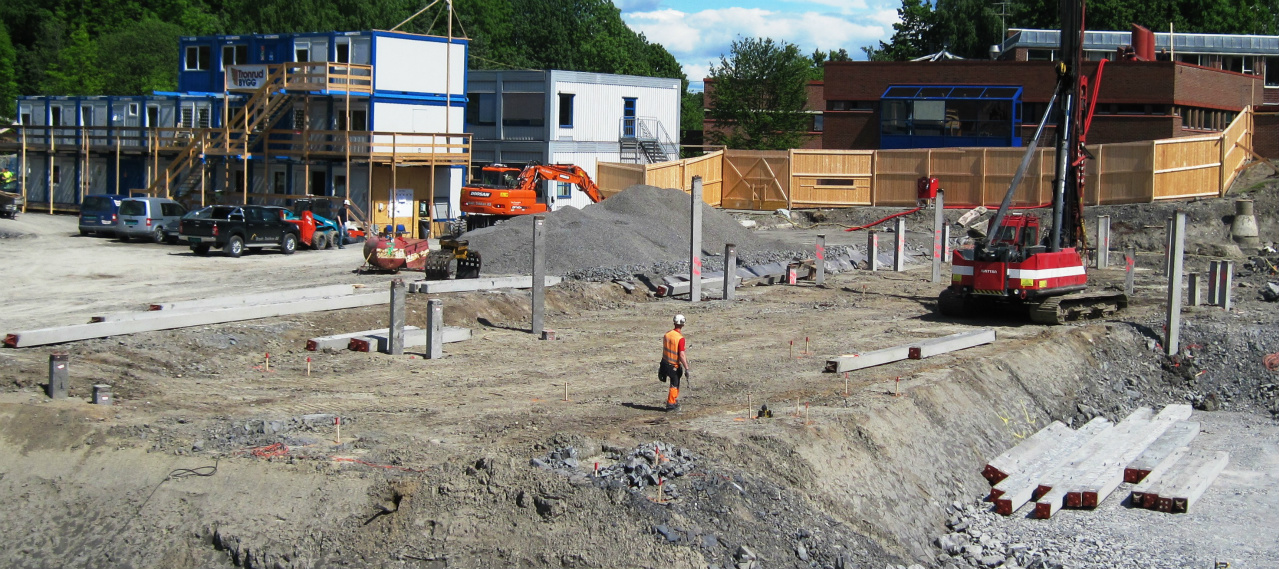

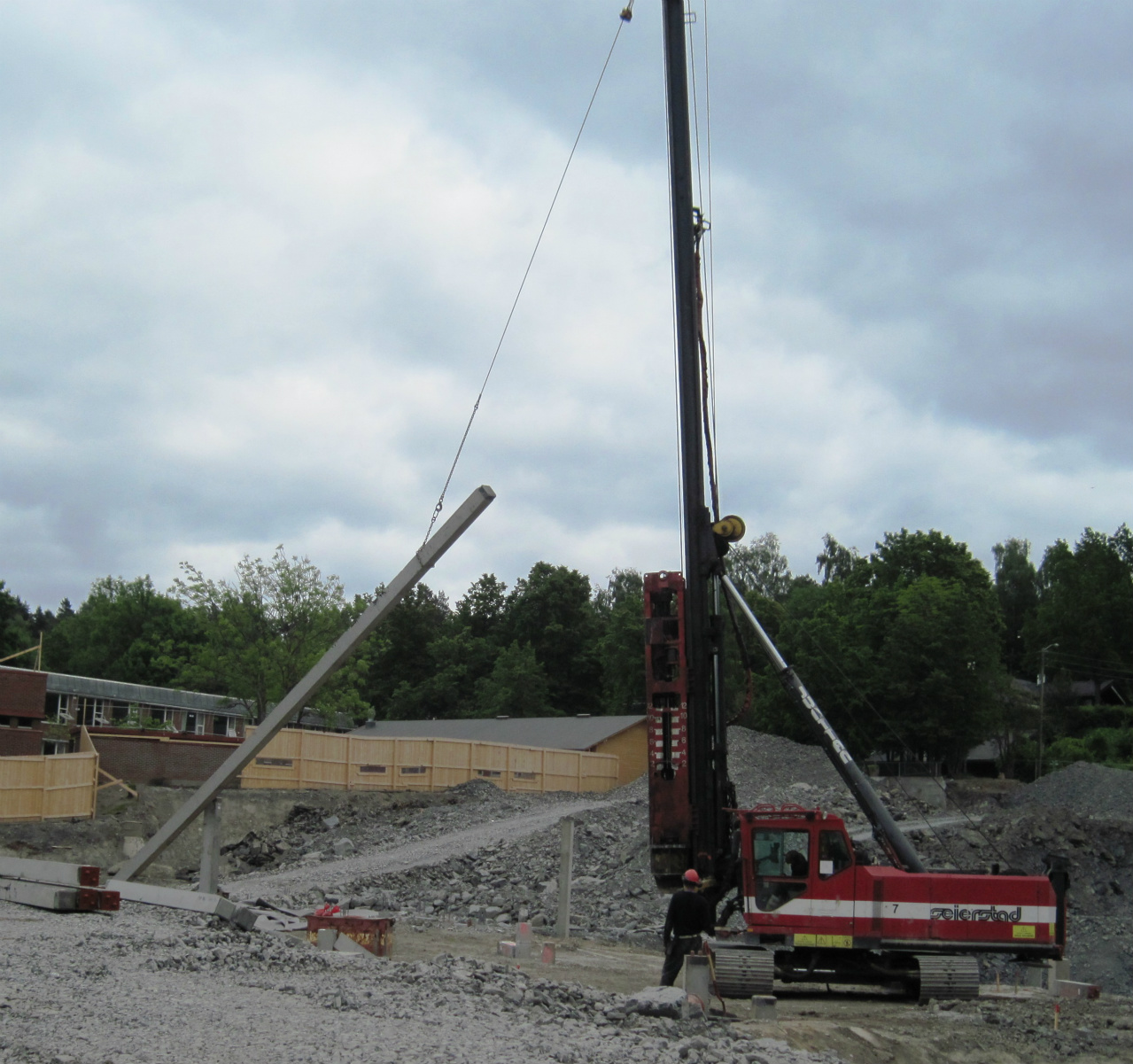

30. mai ble den første pælen slått ned til fjell. Pælene skal stå under den 3 etg. høye nordveggen med hovedinngangen.

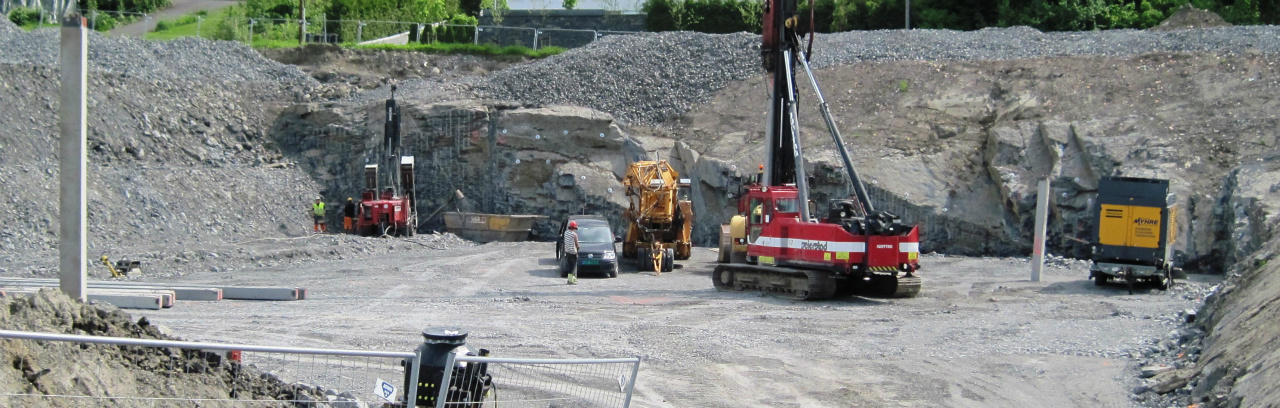

Arbeidet med å slå ned pæler fortsetter. Det skal slås ned 270 betong- og stålkjernepæler. Det bråker en del og vil vare i 4 uker.
Boremaskinen inne i det venstre hjørne av byggegropen har startet å bore den første av 12 energibrønner. De blir over 180 meter dype og skal gjøre skolen til å bli mest mulig et passivhus.

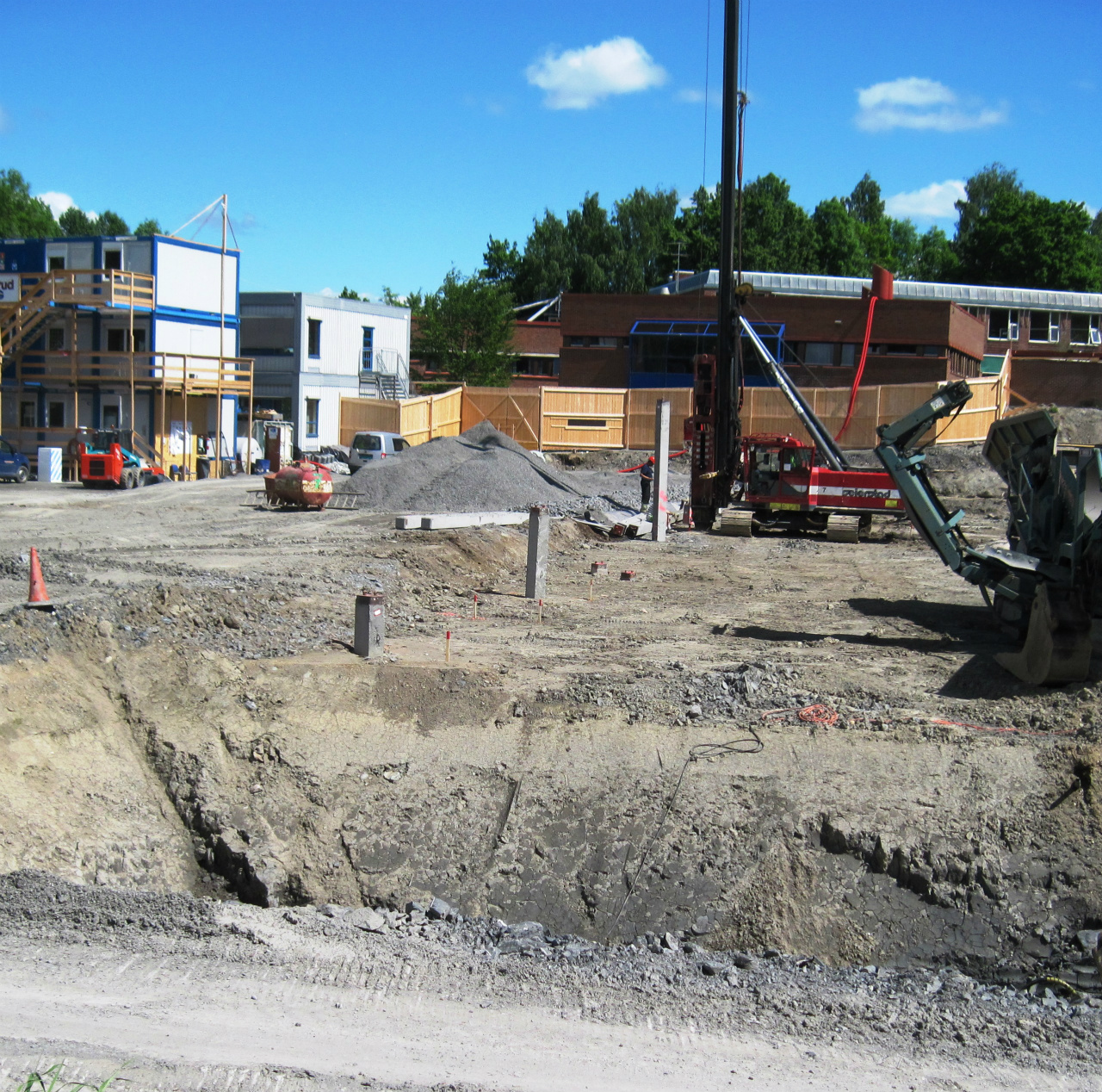

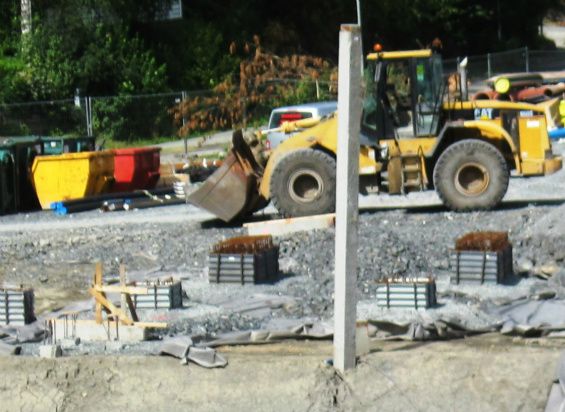

Nå er de fleste betongpælene slått ned
Den store gravemakinen graver seg ned ved kummen bak glasskontainerne.

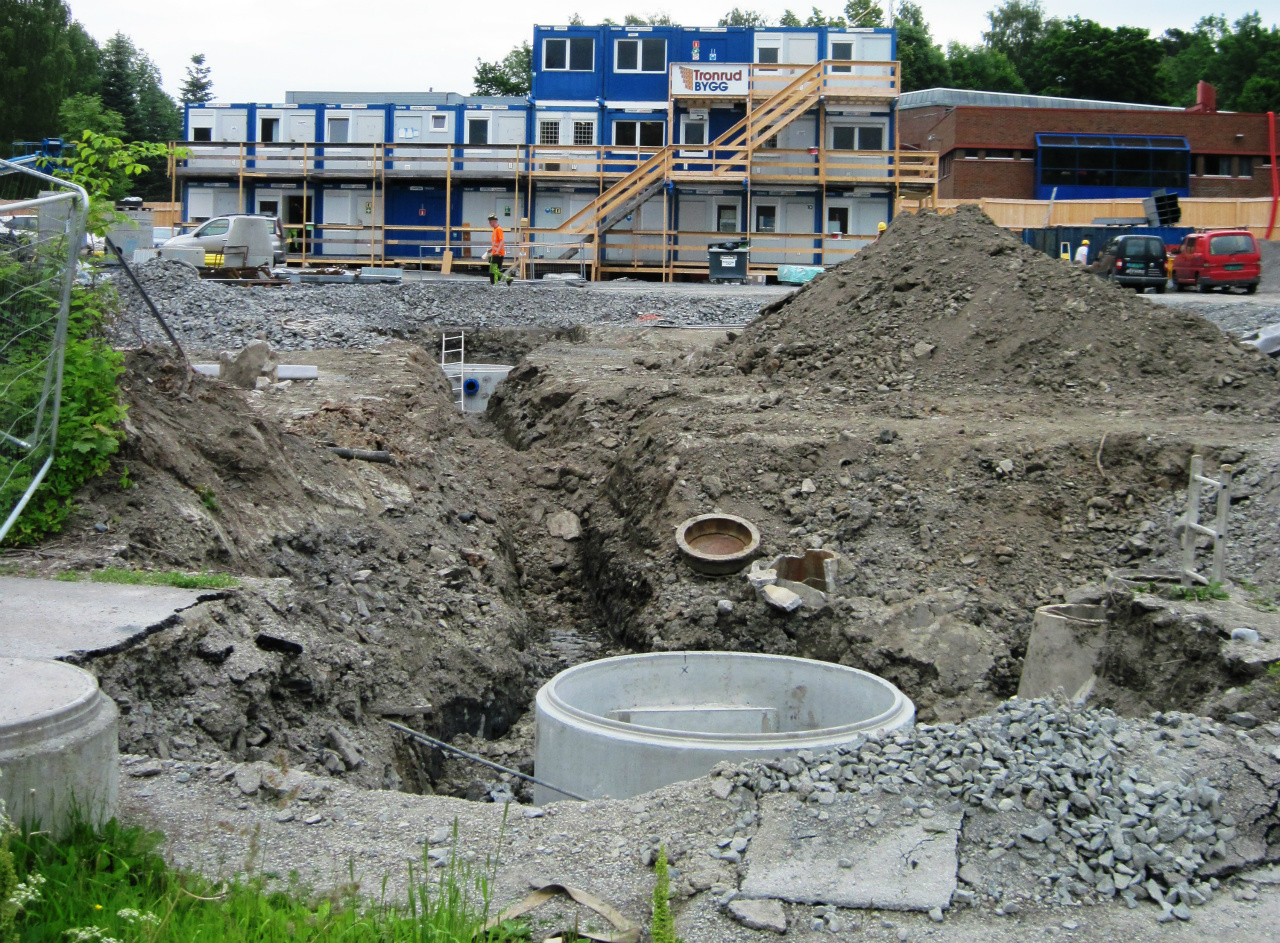

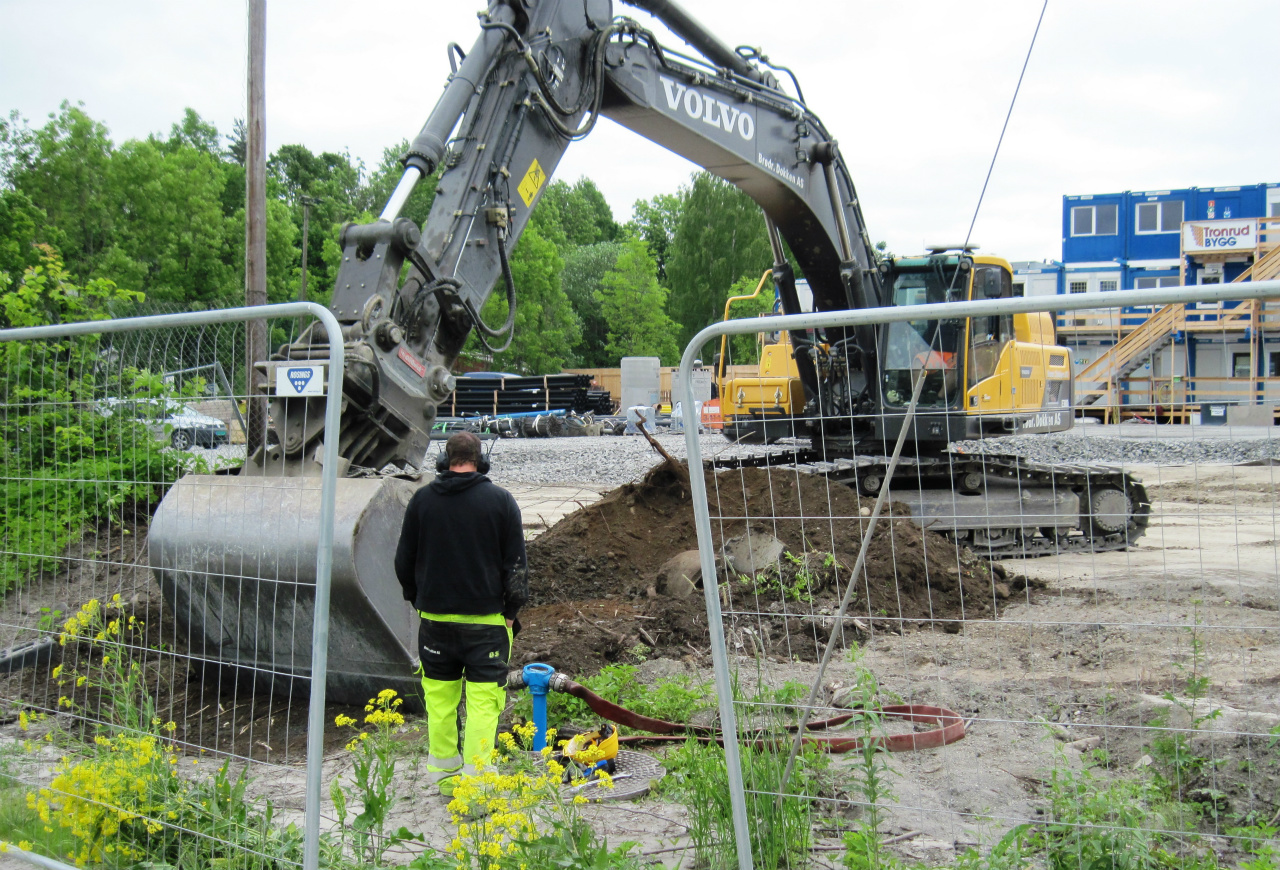

Nå er den nye skolen koblet til det kommunale vann og kloakk. Nye store kummer settes ned.

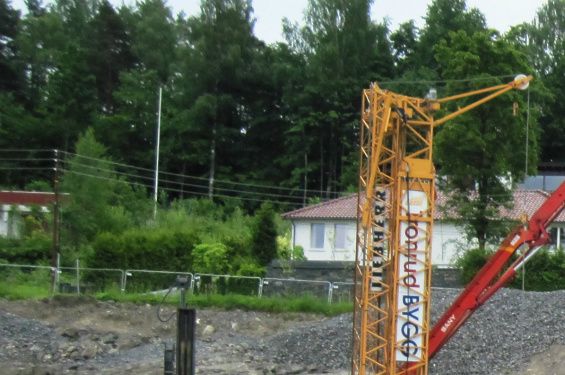

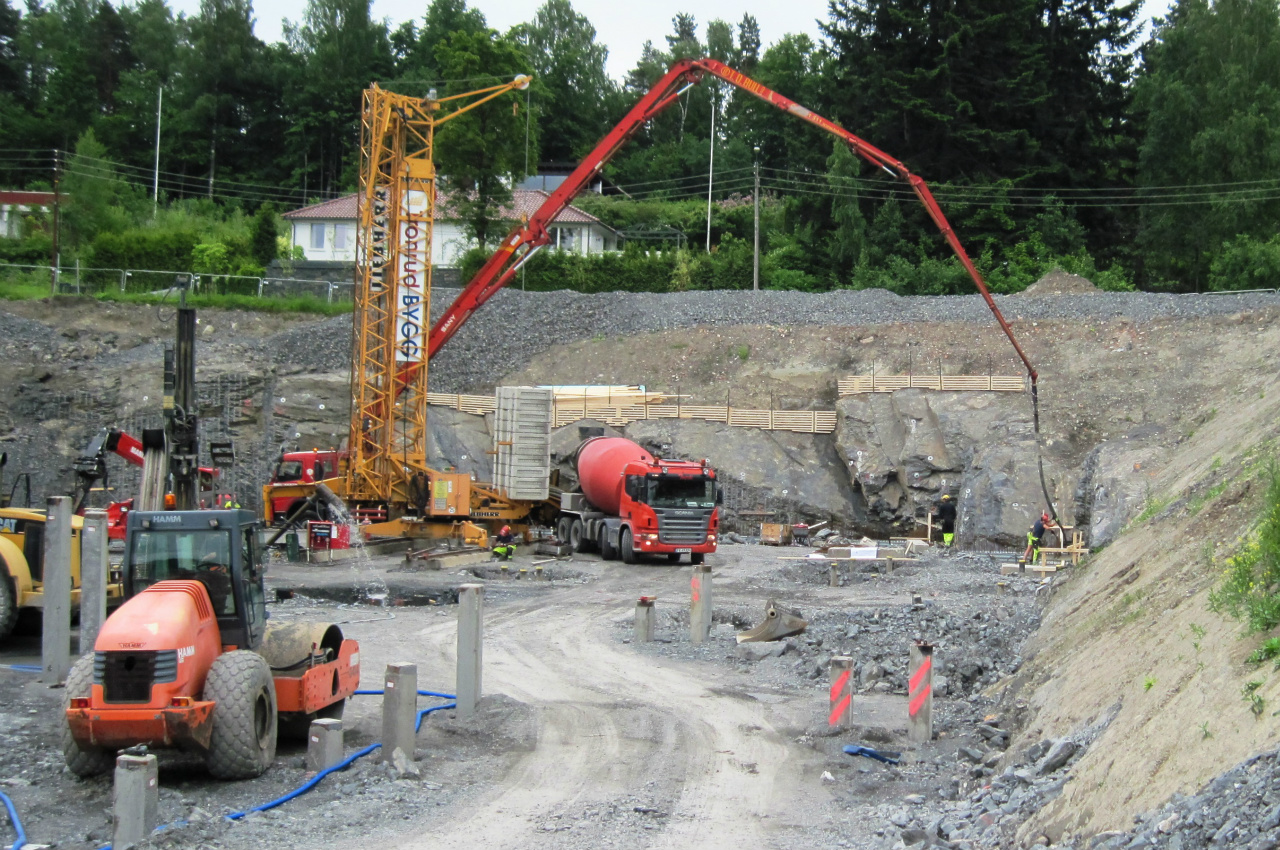

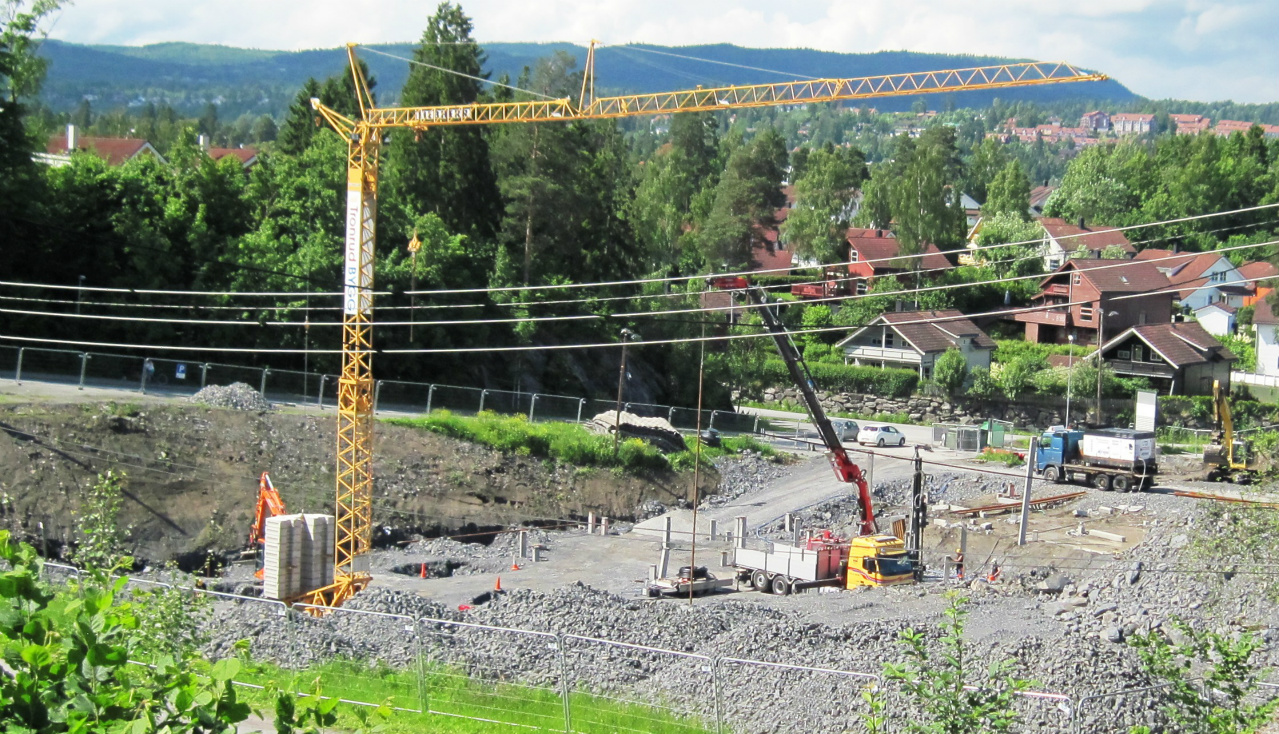

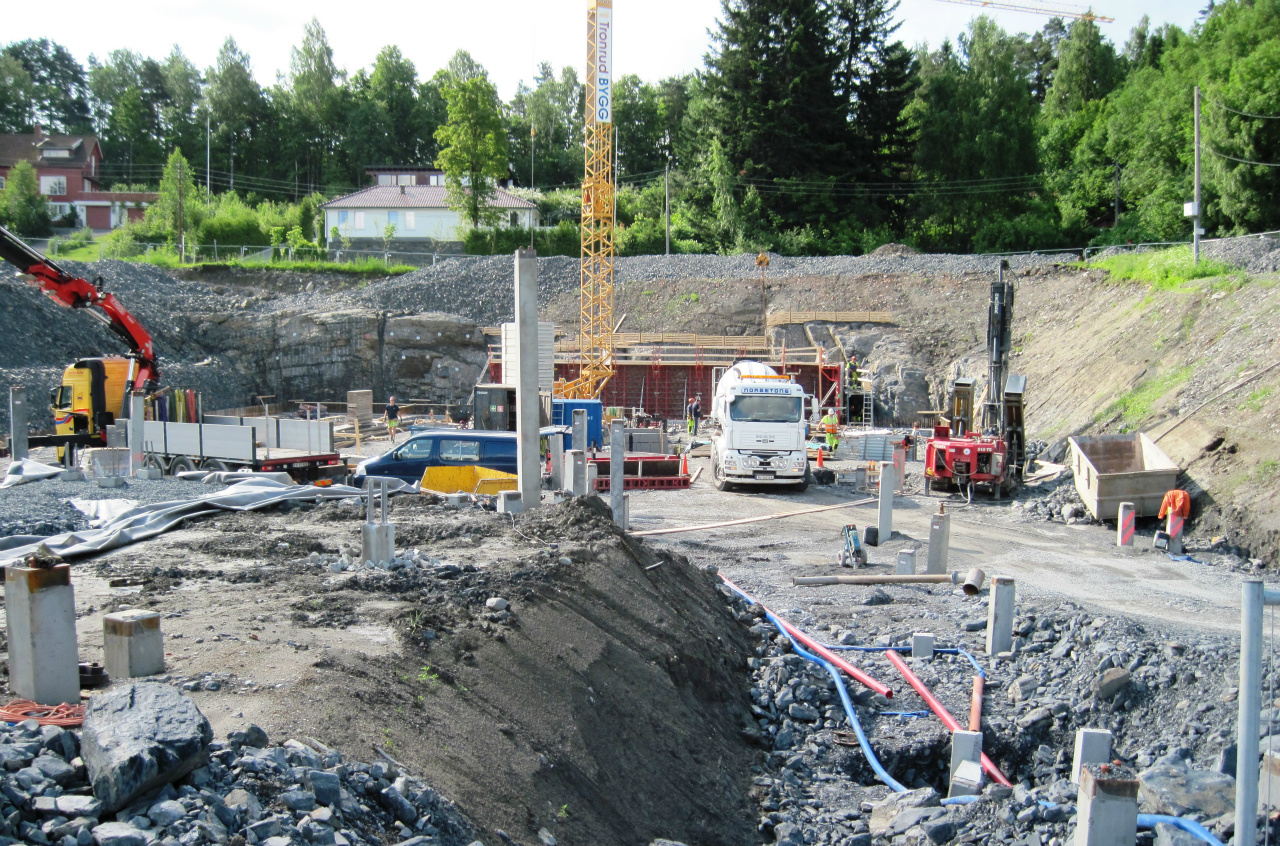

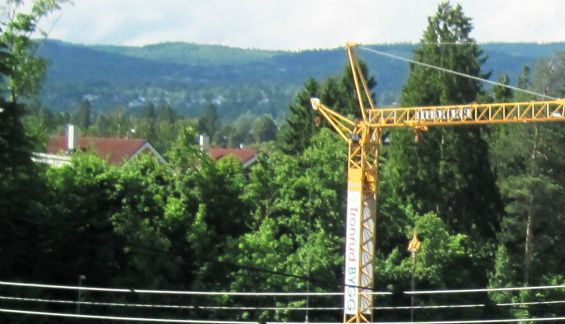

Den første sementbilen er kommet og gjennom den lange røde kranen pumpes sementen ned i forskalingen til fundamentet til veggene på garasjekjelleren. T. v. står den gule byggekranen som klargjøres. Den går på skinner. 24/6 skal kranen svinges opp. Arbeidet med å slå ned betongpæler er ferdig, men boring for stålkjernepælene fortsetter. Det samme skjer med boring av energibrønnene.

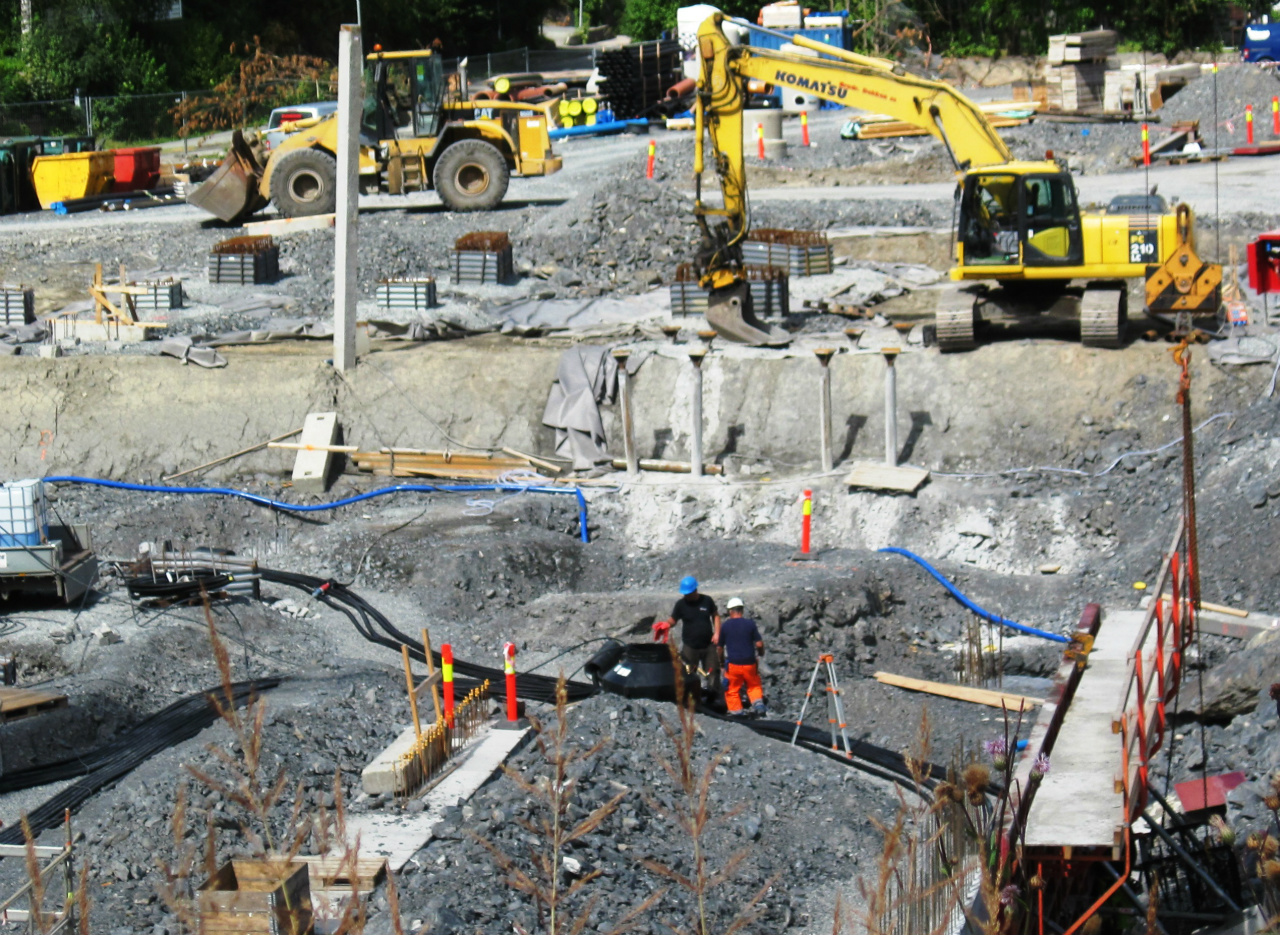

Stor virksomhet i byggegropen. T.v. arbeider kranbilen med stålkjernepæler. Den stor kranen løfter materialer til den brune forskalingen av veggen til garasjen i kjelleren. Sementbilen kommer med støp til forskjellige støpepunkter. T.h. står boremaskinen som borer energibrønner. I neste uke (uke 27) er det full virksomhet, men i uke 28 som er første uke i fellesferien, vil grunnentepenøren arbeide, men de øvrige arbeidene stoppe. I uke 29 og 30 vil det ikke være byggeaktivitet på byggeplassen, men i uke 31 starter arbeidet i full styrke.

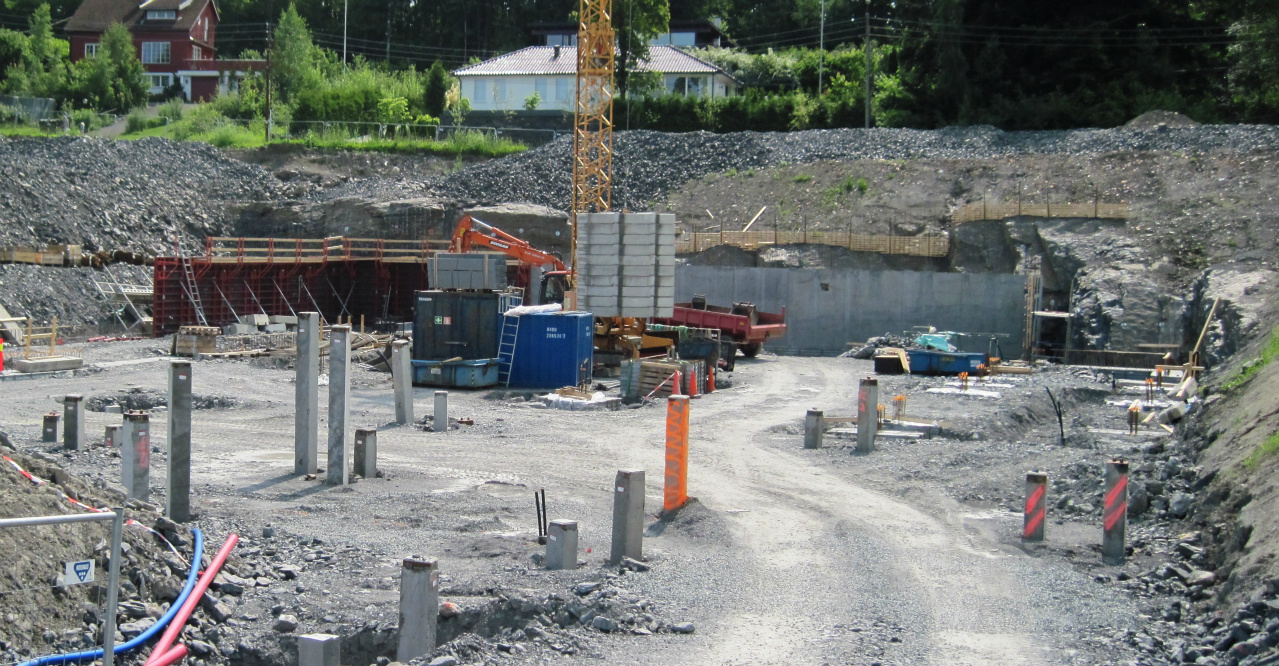

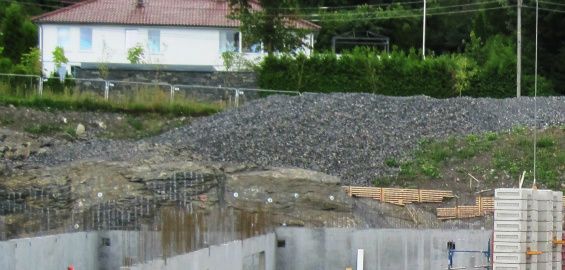

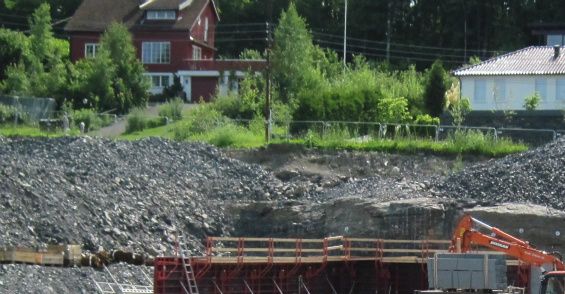

8. juli. Den underjordiske garasjen (under idrettshallen) begynner å ta form. Forskalingen er tatt av veggen mot syd. T.v. er de begynt å støpe veggen (brun forskaling) mot øst. Hvor sydveggen slutter, kommer veggen mot vest. Til høyre kommer nedkjøringen til garasjen, her skal det støpes en vegg, delvis overbygget, mot skåningen t.h.

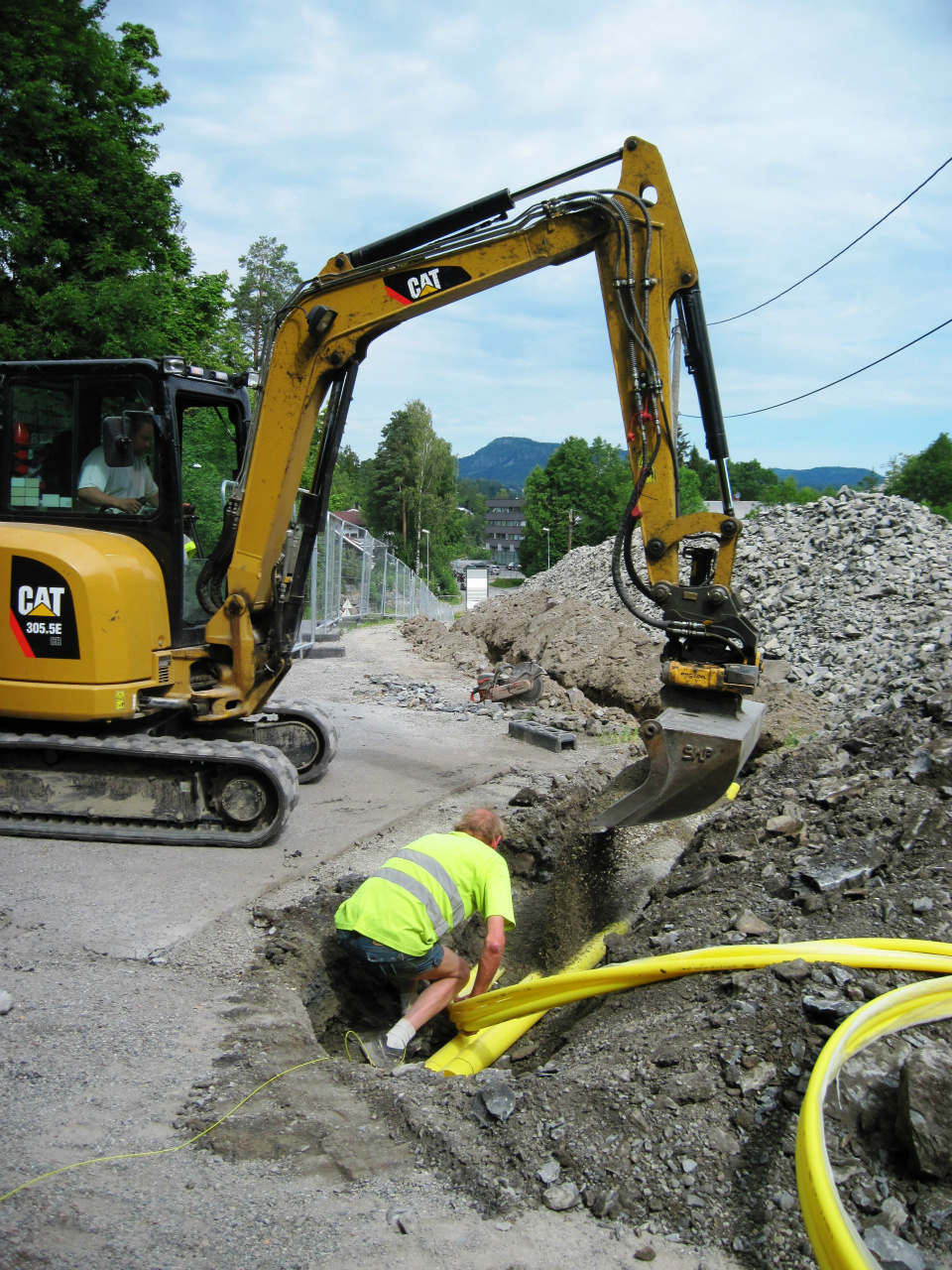

Telenor graver ned telefonledningen som henger i stolpene langs Tjernåslia ned til Vestre vei. Her har de krysset Tjernåslia. Når den nye ledningen er koblet til, skal stolpene fjernes.
Naturen pynter på byggegjerdet i Tjetnåslia
14. august ble endelig skolen knyttet til vannettet.

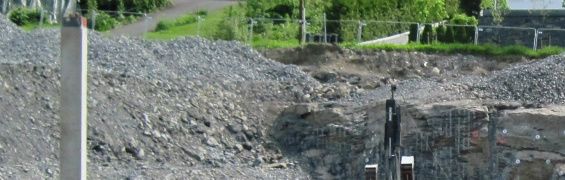

Ledningene fra de 12 energibrønnene kobles sammen i kummen midt på bildet.
Veggene i kjeller/garasjen reiser seg. I midten (hvor kranen står) den store garasjen med søyler. Til venstre en mindre garasje Til høyre nedkjøringen til garasjen.
